▲7月20日,秀靈路站至明秀路站區間左線貫通標志著南寧地鐵5號線02標項目全線隧道順利實現“洞通”
南寧地鐵5號線02標項目自7月20日全線隧道順利實現“洞通”后,指揮部圍繞“百日大干”節點目標,統籌部署,壓實責任,加速推進施工生產,各工區多個分部分項工程取得突破性進展,全面展示了中國中鐵和中鐵交通的品牌形象。

▲旱塘主變電纜廊道施工現場
7月26日,旱塘主變電纜廊道現場呈現出熱火朝天的大干場面。指揮部指導工區加大資源投入,精心組織施工,拉開了旱塘主變電纜廊道全面施工的序幕。旱塘主變電纜廊道總長1791.59m,包括頂管段和明挖段,其中頂管施工383.5m,明挖施工1408.09m。截至目前頂管段:1號接收井設計10.735m,累計開挖2.0m;2號始發接收井設計16.924m,累計開挖8.3m;3號井設計25.461m,累計開挖11.5m;4號井設計12.535m,已完成開挖;明挖段溝槽累計開挖120m,底板混凝土澆筑累計完成110m,頂板混凝土澆筑累計完成60m。

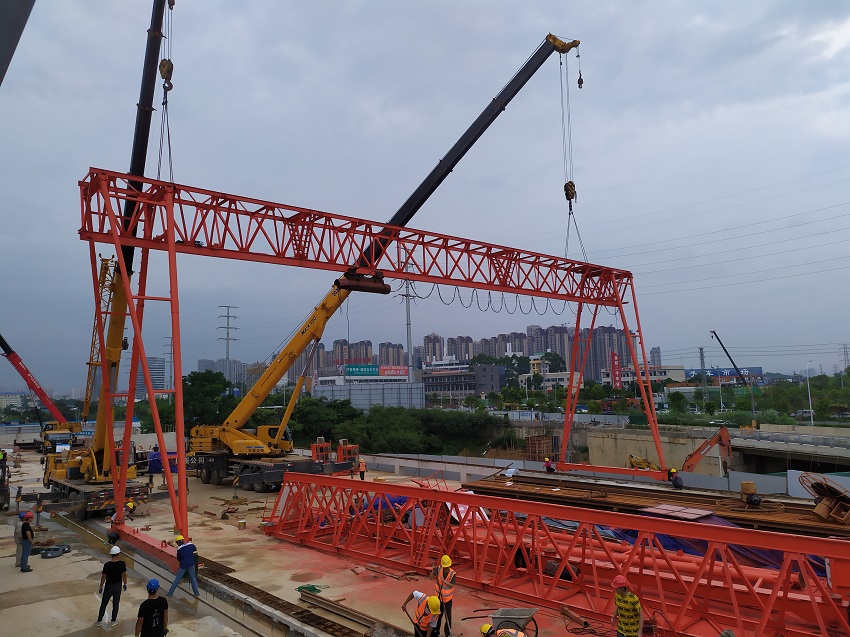

▲金橋客運站鋪軌基地龍門吊架設
7月27日,隨著吊車的轟鳴聲,一臺鋪軌龍門吊緩緩升起,標志著金橋客運站鋪軌基地龍門吊正式架設。金橋客運站鋪軌基地是南寧地鐵5號線的鋪軌基地之一,建設之初場地存在高差,建鋪軌龍門吊走行線較困難,經過多次比選設計方案,最后選擇了“一邊通過高架橋、一邊通過下沉”的方式來消除高差。經過一個月建設,已完成鋪軌軌排井至末端的走行線安裝,正式開始架立鋪軌龍門吊,標志著鋪軌單位正式進入鋪軌。
▲指揮部組織南寧軌道交通集團、廣西交投科技以及地方政府協調金橋主變電站選址
7月28日,金橋主變電站開始進場施工工作,標志著長期影響機電工程進度的“卡脖子”環節得到解決。金橋主變電站選址曾三定三撤,7月份以來,指揮部及工區不等不靠,積極協調南寧軌道交通集團、廣西交投科技以及地方政府,通過艱辛談判及協商,最終確定金橋主變電站地址,位于原廣西交投科技二塘收費站園內。
▲光纜敷設施工作業前入場點名
7月28日晚21時30分,百花嶺至鳳嶺站信號系統、TIAS系統骨干網光纜進行要點施工。項目管理人員、信號專業工程師及施工人員按照規范施工流程開展光纜敷設作業,經過一整夜的不懈努力,最終按時、保質、保量完成了百花嶺至鳳嶺站的光纜敷設施工。
當前,“抗疫情、保增長,大干100天”專項勞動競賽已經進入了最后沖刺階段,南寧地鐵5號線02標項目機電工程施工已初見成效,下一步指揮部將制定切實可行的生產效能提升舉措,細化目標任務,明確責任分工,優化生產組織,加快生產進度,層層壓實責任,在保進度、保產值的同時,持續落實疫情防控常態化措施,開展汛期防淹防倒灌預防工作,強化安全質量環保風險管控,確保圓滿完成“百日大干”各項任務目標。
